华体会官网登录入口

咨询热线
0531-861143590531-86114738

<
华体会官网登录入口 CULTURE

交流园地

您的位置 华体会官网登录入口 >

高层施工升降平台的监理要点

发布时间:2015-11-29 18:40:18来源:

由我公司负责的济南鲁商国奥城三期5#楼工程位于济南市历下区经十东路以北,奥体中路以西,为超高层商业、酒店、办公综合楼,建筑面积100931.37m2,主楼地上47层,结构最大高度约185.8m。5#楼主体施工时对外防护要求极为严格,在经过参建各方的商定后,确定采用深圳市特辰科技股份有限公司的高层施工升降平台,并于2013年12月5日在工地会议室对5#楼工程高层施工升降平台施工方案进行了专家论证。经专家论证,方案完善后基本可行,我监理项目部严格审批专项施工方案,要求施工单位严格按照修改完善后的方案进行施工。

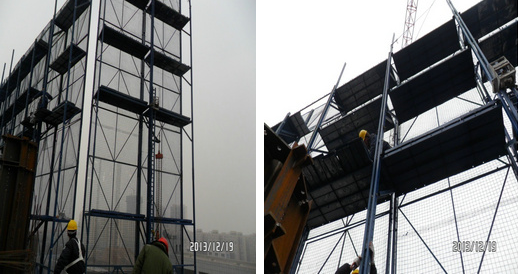

工程主体外墙从第4层开始使用高层施工升降平台为外墙防护,使用高层施工升降平台周长156.6m,共布置2组35个高层施工升降平台机位,使用高度为171.8m,外墙防护面积为26903.88㎡,使用16.5m高5层脚手板架体,机位平均跨度4.47m,最大跨度5.4m。施工单位根据主体工程施工至五层,于2013年12月17日进行施工升降平台吊(组)装,保证了高层施工升降平台高出施工作业面1.2m,吊(安)装时间约8~10天,吊(安)装劳动力12~15人。

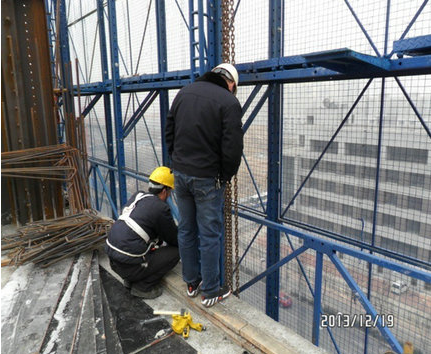

2014年1月16日下午,由施工总承包单位组织建设单位、监理单位以及安装单位共同参加整体提升脚手架的首次验收,并召开专项会议。针对验收中出现的问题,我监理项目部下发安全监理通知单要求施工单位及时安排专人进行落实整改。整改完成后由四方单位进行复验,复验合格后投入使用。高层施工升降平台的提升以满足施工进度要求为准,每提升一层的操作时间为1个工作日,劳动力安排4~6人。




高层施工升降平台(折叠式升降脚手架)结构主要由附墙导座、导轨主框架、架体折叠单元、提升、防坠、防倾、控制等系统组成。附着式升降脚手架在使用过程中,每升降一层都要进行一次全面检查,每次升降有每次的不同作业条件,所以每次都要按照施工组织设计中要求的内容进行全面检查。脚手架升降到位后,不能立即上人进行作业,必须把脚手架进行固定并达到上人作业的条件。例如把各连墙点连接牢靠、架体已处于稳固、所有脚手板已按规定铺牢铺严、四周安全网围护已无漏洞、经验收已经达到上人作业条件。 每次提升,我监理人员进行旁站,督促施工人员严格按照施工方案进行规范操作。




与高层传统脚手架相比,高层施工升降平台极大改善了作业环境减少了搭设作业的危险性,实现了脚手架作业的机械化与智能化、加快了施工进度,安全可靠、提升了工地形象。



山东省济南市历下区旅游路21737号
0531-86114359
人才招聘
华体育会登录网官网 华体育会登录网官网 华体育会登录网官网 华体育会登录网官网 华体育会登录网官网 华体育会登录网官网 华体育会登录网官网 华体育会登录网官网 华体育会登录网官网 华体育会登录网官网 华体育会登录网官网 华体育会登录网官网 华体育会登录网官网 华体在线登录入口 华体在线登录入口 华体在线登录入口 华体在线登录入口 华体在线登录入口 华体在线登录入口 华体在线登录入口 华体在线登录入口 华体在线登录入口 华体在线登录入口 华体在线登录入口 华体在线登录入口 华体在线登录入口 华体在线登录入口 华体会网站入口 华体会网站入口 华体会网站入口 华体会网站入口 华体会网站入口 华体会网站入口 华体会网站入口
